外墻干掛系統施工指南
時間:2024-01-08 14:45:00
信息摘要:
厚磚干掛屬于墻面鋪貼方式的其中一種,干掛一般適用大規格瓷磚鋪貼上墻,尤其適用于大規格瓷磚外墻干掛鋪貼,用干掛方式鋪貼的瓷磚無論是效果還是穩定性,也都優勝于傳統方式的墻面鋪貼。厚磚的干掛就是以不使用水泥砂漿的方式施工,在厚磚背面植入背栓配件,將大片厚磚安裝在墻壁上的鋪貼方式。1.測量放線根據土建結構提供的…
厚磚干掛屬于墻面鋪貼方式的其中一種,干掛一般適用大規格瓷磚鋪貼上墻,尤其適用于大規格瓷磚外墻干掛鋪貼,用干掛方式鋪貼的瓷磚無論是效果還是穩定性,也都優勝于傳統方式的墻面鋪貼。厚磚的干掛就是以不使用水泥砂漿的方式施工,在厚磚背面植入背栓配件,將大片厚磚安裝在墻壁上的鋪貼方式。

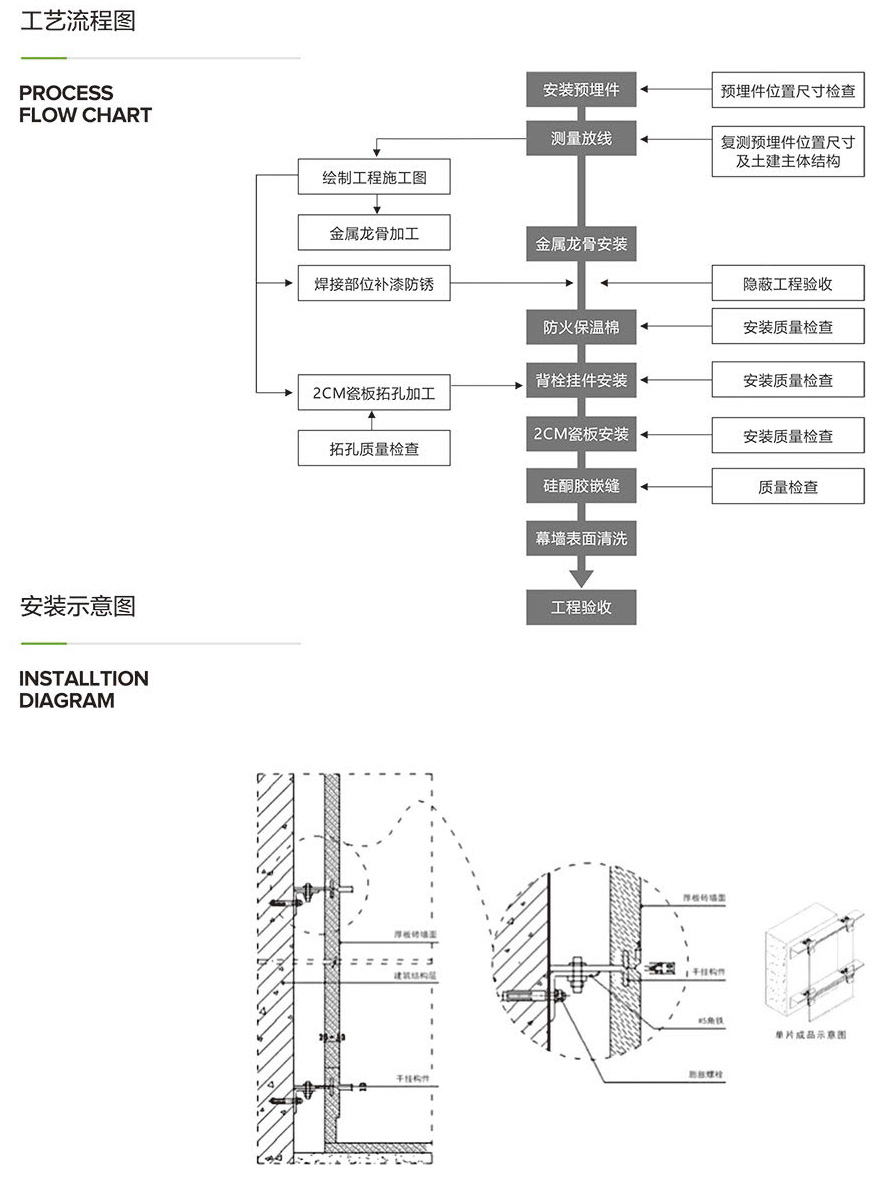

1.測量放線
根據土建結構提供的軸線、門窗洞口控制線,以及樓層標高基線結合幕墻立柱分格尺寸,檢查所有預埋件的標高與水平偏差,確定立柱的調整方案。根據設計要求確定出單根立柱頂標高與結構樓層標高的關系,然后在結構外圍頂板上彈出立柱頂標高線或控制線。
2.預埋件處理
預埋件安裝:如設計無明確說明,預埋件標高偏差不應大于10mm,水平位置偏差不大于20mm。
3.立柱安裝
由下及上安裝,上下立柱間通過芯套連接,并留有最少20mm縫隙。先把角碼點焊在預埋件上,立柱軸線與已確定的立柱分隔軸線重合,立柱頂與在橫梁上彈出的立柱頂標高線重合,整面立柱安裝完畢后,再滿焊,緊固螺栓固定。
4.橫梁安裝
根據設計圖紙加工橫梁,用水準儀把樓層標高線引到立柱上,以此為基準將橫梁的上皮位置標于立柱上;橫梁與主龍骨采用焊接連接(或栓接),橫梁電焊在立柱上,檢查無誤后加焊。
5.瓷板拓孔
用拓孔設備進行開孔,背栓孔采用測孔工具檢驗,20個孔為一個檢驗批次,如不合格,則該批孔全數檢驗。然后將鋁掛件固定在背栓上,調試好鋁掛件后擰緊螺栓。

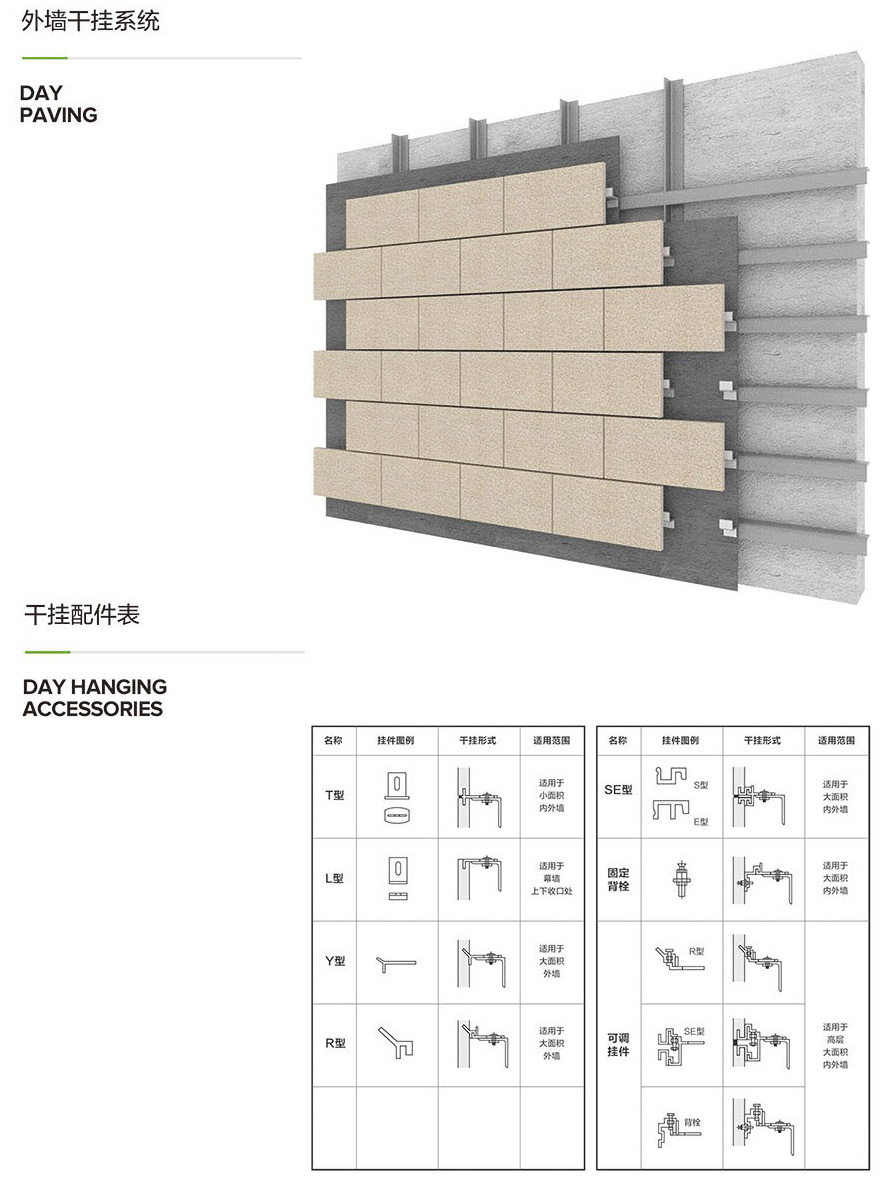

6.2CM厚板安裝
先把掛座用不銹鋼螺栓固定于橫梁上,掛座平面絕對水平。然后將預先加工好的2cm石英磚對照施工排版圖,自下而上進行安裝,由人工將裝好背栓掛件的2cm石英磚掛到與橫梁鏈接的掛座上,調試掛座,使各掛件受力均勻,2cm石英磚板面垂直水平。
7.打膠嵌縫
選用4cm左右的紙袋型不干膠帶,沿面瓷板邊緣貼齊、貼嚴;在瓷板縫隙處嵌彈性泡沫填充條,嵌好后離飾面不少于6mm,最后用嵌縫槍把中性硅膠打入縫內。
